בית קפה בשרון פתח את דלתותיו בשעה שבע בבוקר. בשמונה וחצי, בשיא הגל של ארוחות הבוקר, הבריסטה עזב את העמדה שלוש פעמים בדקה כדי להביא חלב מהמקרר שהוצב שני מטרים אחורה. שלושים שניות בכל פעם. במשמרת בוקר אחת זה מסתכם בעשרות דקות אבודות, ובתור שמתארך מספיק כדי שאנשים יוותרו ויימשיכו ללכת.

המקרר הזה לא הוצב במקום הלא נכון בגלל רשלנות. הוא הוצב שם כי בשלב התכנון אף אחד לא ישב עם בעל העסק ושאל אותו כמה קפוצ'ינו הוא מוציא בין שמונה לעשר.

תכנון מטבח בית קפה - מדריך הנדסי

זמן קריאה: 10 דקות

נקודות מפתח

  • מטבח בית קפה תופס בדרך כלל בין רבע לשליש משטח העסק, והצפיפות שנוצרת כשמנסים לצמצם אותו פוגעת בקצב ההוצאה לאורך זמן.
  • התפריט קובע את הפריסה. תפריט עם בישול חם דורש פס בישול, מנדף ומפריד שומנים, בעוד תפריט מבוסס מאפים ומשקאות קרים דורש שטח הכנות מצומצם בהרבה.
  • תוכנית התשתיות, מים, חשמל, ניקוז ומיזוג, חייבת להיסגר לפני הריצוף. תיקון אחרי ריצוף עולה פירוק וחידוש.
  • ניהול הנדסי אחוד ממתכנן ועד ביצוע מונע מצב שבו פער בשטח נופל בין הכיסאות של הגורמים השונים.
תוכן עניינים
  • מה באמת קורה מאחורי הדלפק לפני שנוגעים בציוד
  • התפריט מכתיב את הפריסה, לא ההפך
  • 25 עד 35 אחוז – המספר שכולם מנסים לעקוף
  • קו אחד, כיוון אחד, בלי חזרות
  • עמדת בריסטה – חצי מעגל של הושטת יד
  • כמה נקודות חשמל, ולמה התשובה גבוהה ממה שחשבתם
  • מים בעמדת הבריסטה – איכות, סינון וניקוז
  • למה מפת התשתיות נסגרת לפני הריצוף
  • אזור השטיפה – נקודת התורפה שאף אחד לא מצלם
  • אחסון – מה נמצא במשמרת ומה נמצא במחסן
  • בית קפה מול מסעדה – אותו ענף, מערכת אחרת
  • הטעויות שעולות הכי הרבה כסף
  • מה הרשויות בודקות
  • אחריות אחת, מהמעטפת ועד מסירת המפתח

מה באמת קורה מאחורי הדלפק לפני שנוגעים בציוד

אנחנו רואים את זה שוב ושוב. יזם מגיע אלינו עם רשימת ציוד מסודרת, הצעת מחיר ממתקין נירוסטה ותאריך פתיחה. מה שאין לו זה תוכנית עבודה של המטבח כמערכת.

תכנון מטבח בית קפה הוא לא תרגיל בקנייה והצבה. זו מערכת הנדסית שמחברת בין זרימת עובדים, תשתיות מים וחשמל, דרישות בטיחות מזון ופינוי חום ואדים. כל אחד מהמרכיבים האלה משפיע על האחרים. מטחנת קפה שממוקמת חצי מטר מכיור השטיפה תיסתם באבקה לחה תוך חודשים. תנור קומבי שנקנה לפני שנסגרה תוכנית החשמל יגלה שאין לו הזנה מתאימה.

בא.א.י הנדסה אנחנו עובדים משנת 1996 בהקמת שטחים מסחריים, מרמת המעטפת ועד הגמר. התפקיד שלנו בשלב הזה הוא לחבר בין התוכנית האדריכלית לבין מה שאפשר לבצע בפועל בשטח, לפני שיוצקים בטון ולפני שמזמינים ציוד. המטבח הוא מנוע הרווח של בית הקפה. כל שנייה שמתווספת להוצאת מנה או משקה נגרעת מהשורה התחתונה.

בסרטון הבא אפשר לראות דוגמה לסניף בית קפה שהוקם עד לרמת הגמר, כולל עמדת ההגשה והמטבח האחורי.

התפריט מכתיב את הפריסה, לא ההפך

שאלה שאנחנו שואלים בפגישה הראשונה: מה אתם מוכרים בשעה תשע בבוקר, ומה אתם מוכרים בשעה שתיים.

בית קפה שמבוסס על מאפים, כריכים קרים ומשקאות צריך שטח הכנות קטן, קירור נגיש ועמדת קפה מוקפדת. בית קפה עם ארוחות בוקר חמות, שקשוקה, פסטות או טיגון הוא כבר מטבח מסחרי לכל דבר. הוא דורש פס בישול, מנדף, מפריד שומנים בקו הביוב ותחלופת אוויר שמחושבת לפי עומס החום.

ההבדל הזה לא נגמר בציוד. הוא משנה את חלוקת המטראז', את עלות התשתיות ואת לוח הזמנים לרישוי. פרויקט שהוגדר בהתחלה כ"בית קפה קל" והתגלגל לתפריט בישול מלא באמצע הביצוע הוא אחד המקרים היקרים ביותר שאנחנו נתקלים בהם.

שכבה נוספת היא חלוקת הערוצים. עסק שמוציא ארבעים אחוז מהמחזור במשלוחים ואיסוף עצמי צריך אזור אריזה ומסירה שלא חוצה את תנועת המלצרים ולא חוסם את הדלפק הקדמי.

השאלות שצריך לסגור לפני הסקיצה הראשונה

לפני שמישהו משרטט קו, אנחנו מבקשים מספרים. כמה מנות בשעת שיא. כמה אנשי צוות עומדים במטבח בו זמנית בבוקר של יום שישי. באיזו תדירות מגיעה סחורה, פעם ביום או פעמיים בשבוע. כמה נפח קירור והקפאה נדרש כדי לשרוד סוף שבוע ארוך בלי אספקה.

התשובות האלה קובעות מטראז'. ספק שאומר "נסתדר" בלי המספרים האלה מוכר לכם בעיה עתידית.

הגדרת הקונספט והתפריט חייבת להשתלב כבר בשלבי תהליך עיצוב בית קפה, אחרת נוצר פער בין נראות החלל לבין התפקוד הפנימי שלו. מעצב שמתכנן דלפק יפה באורך שישה מטרים בלי לדעת שצריך למקם בו שתי מטחנות, מכונת קרח ומקרר תחתון, מייצר עבודת פירוק והרכבה מחדש בהמשך.

25 עד 35 אחוז. זה המספר שכולם מנסים לעקוף

היחס המקובל בענף מקצה בין רבע לשליש משטח העסק למטבח, מחסן ואזור שטיפה. השאר הולך לאזור הלקוחות. יזמים מנסים לדחוס את המטבח לעשרים אחוז כדי להוסיף שולחנות, ומגלים אחרי חצי שנה שהמטבח החונק מגביל את קצב ההוצאה ומבטל את היתרון של השולחנות הנוספים.

בבניית מטבח בחלל קטן העיקרון הוא ניצול לגובה ורב תכליתיות. מדפי נירוסטה תלויים מעל משטחי העבודה, אחסון מתחת לכל משטח, ובחירת ציוד שמבצע כמה פעולות. תנור קומבי אחד יכול להחליף תנור, מאדה ומחמם. זה חוסך מטר רץ של משטח, וגם נקודת חשמל.

המחיר של הצפיפות הוא תחזוקה. ציוד שדחוס קיר אל קיר קשה לניקוי ולשירות. אנחנו משאירים מרווחי גישה גם כשזה עולה בחצי מטר של משטח, כי מכשיר שלא מנקים מתקלקל מוקדם.

מעברים, מידות ומה שקורה כששני עובדים נפגשים

מעבר שמשרת עובד בודד שעומד מול משטח הוא מעבר אחד. מעבר שבו שני אנשים חולפים זה על פני זה, אחד מהם עם מגש חם, הוא מידה אחרת לגמרי. תכנון שמתעלם מההבדל מייצר התנגשויות, כוויות והאטה קבועה בקצב העבודה.

מנהל הבטיחות התעסוקתית האמריקאי מתייחס בהרחבה לסיכוני החלקה, מעידה ומגע עם משטחים חמים באזורי בישול, ומדריך בטיחות עובדים במטבחי מסעדות של OSHA מפרט את הגורמים החוזרים לפציעות בסביבה הזו. רובם מקורם בפריסה ולא בהתנהגות.

בחללים צרים אנחנו מעדיפים מקררי מגירות ושולחנות עבודה משולבי קירור על פני מקרר עומד. הם מחזירים למטבח משטח עבודה שהיה הולך לאיבוד, ומקצרים את מרחק ההושטה של העובד.

קו אחד, כיוון אחד, בלי חזרות

העיקרון התנועתי במטבח מסחרי פשוט להסבר וקשה ליישום. חומר גלם נכנס בנקודה אחת ויוצא כמנה בנקודה אחרת, בלי לחזור אחורה.

עקרון זרימה חד כיוונית במטבח מסחרי

הרצף הוא קבלת סחורה, אחסון ראשוני, משטח הכנות, בישול או חימום או הרכבה, פס מסירה, ואז שטיפת כלים בקצה. כשהרצף נשבר, למשל כשהמקפיא נמצא מעבר לפס המסירה, העובד חוצה את הקו באמצע השירות. הוא מתנגש במלצר, הוא נוגע במשטח נקי עם ידיים שנגעו באריזות, והוא מאבד זמן.

ההצלבה הכי נפוצה שאנחנו מתקנים היא בין תנועת המלצרים לתנועת הבריסטה. המלצר מגיע לפס המסירה מכיוון האולם. הבריסטה עובד בעמדה קדמית. אם שני המסלולים חופפים בשעת עומס, שניהם מאטים.

אזור נקי מול אזור מלוכלך

קבלת ארגזים, שטיפת ירקות ופינוי כלים מלוכלכים הן תחנות מלוכלכות. פס ההרכבה, חיתוך מוצרים מוכנים לאכילה והוצאת מנות הם תחנות נקיות. הפרדה פיזית ביניהן היא דרישה רגולטורית וגם החלטה תפעולית שמקצרת זמנים.

אנחנו מגדירים משטח ייעודי לכל קטגוריה, עם סימון ברור ועם כיור נטילת ידיים בגבול בין האזורים. בית קפה קטן שאין בו מקום לחדר הכנות נפרד עדיין יכול להפריד בציר זמן ובציר מרחב, כל עוד ההפרדה מתוכננת מראש ולא מאולתרת אחרי הפתיחה.

עמדת בריסטה: חצי מעגל של הושטת יד

עמדת בריסטה מקצועית נמדדת בצעדים שהבריסטה לא עושה. כל רכיב חיוני צריך להימצא בטווח הושטת יד, בחצי מעגל סביב נקודת העמידה. ברגע שהוא צריך לזוז ממקומו כדי להביא כוס, חלב או להשליך שארית קפה, איבדתם שניות שמצטברות למאות בכל משמרת.

הרכיבים שחייבים להיות בתוך המעגל הם מכונת אספרסו מקצועית, מטחנה לכל סוג פולים שאתם מגישים, שטיפת קנקני חלב מובנית במשטח, מגירת ריקון קפה, מקרר חלב תחתון בגובה נוח ומשטח כוסות מעל או בצד. מכונת קרח ומקרר גיבוי יכולים לשבת מחוץ למעגל.

בתכנון מטבח בית קפה אנחנו ממקמים את העמדה הזו ראשונה על התוכנית, לפני כל שאר המטבח. היא מייצרת את חלק הארי מהמחזור בעסק, והיא זו שהלקוח רואה.

יבש בצד אחד, רטוב בצד השני

מטחנות קפה ונקודת הדחיסה חייבות להישאר יבשות לחלוטין. לחות שמגיעה לתוף המטחנה מדביקה את האבקה, משבשת את המינון ומקצרת את חיי הלהבים.

לכן כיור השטיפה, שטיפת הקנקנים והניקוזים ממוקמים בצד הנגדי של הדלפק, או לפחות בגובה נמוך יותר עם הפרדה פיזית. זו החלטה שעולה כלום בשלב התכנון ועולה פירוק דלפק אחרי הפתיחה.

כמה נקודות חשמל, ולמה התשובה תמיד גבוהה ממה שחשבתם

מכונת אספרסו דו ראשית מקצועית דורשת חיבור תלת פאזי ייעודי. מטחנה זו נקודה נפרדת. כל מטחנה נוספת, נקודה נוספת. מקרר תחתון, מכונת קרח, בלנדר, קופה, מסוף אשראי, מסך הזמנות. רק בעמדה הקדמית הגענו לעשר נקודות ומעלה, ועוד לא נגענו במטבח האחורי.

בתשתיות בית קפה אנחנו מתכננים מעגלים נפרדים למקררים ולמקפיאים. הסיבה פשוטה, קצר בבלנדר לא אמור להפיל את מערכת הקירור בשלוש לפנות בוקר ולגרום לזריקת סחורה של שבוע. הפרדת המעגלים היא ההבדל בין תקלה קטנה לבין נזק ישיר לתזרים.

הציוד הכבד, תנורי אפייה, מדיחי כלים ופסי בישול, דורש חישוב הספקים מדויק וגודל לוח שמתאים לו. הגישה שלנו היא לתכנן את הלוח לפי הספק בפועל ולא לפי הצעת המחיר של הציוד.

שלוש טעויות חשמל שראינו יותר מדי פעמים

שקע שהותקן מאחורי מקרר בנוי בלי גישה. כשצריך לנתק את המכשיר לתחזוקה מפרקים חצי דלפק.

היעדר שקעים בתקן מוגן לחות בסביבת כיורים ומשטחי שטיפה. זו לא רק שאלה של תקן, זו סכנה ממשית באזור שרוחצים בו רצפה כל ערב.

אפס רזרבה בלוח. בעל עסק שמחליט אחרי שנה להוסיף מכונת קרח שנייה או מקרר תצוגה מגלה שאין לו לאן להתחבר. אנחנו משאירים מקום פנוי בלוח בכל פרויקט. זו לא הוצאה, זו אופציה.

בודקים נכס לבית קפה ורוצים לוודא שהתשתיות מתאימות?

צוות א.א.י הנדסה בודק את החלל לפני שמזמינים ציוד או סוגרים תוכנית חשמל ואינסטלציה, ומראה לכם בדיוק איפה נדרשות התאמות. השאירו פרטים ונחזור אליכם לתיאום בדיקה בשטח.

השאירו פרטים לתיאום שיחה

או התקשרו ישירות: 03-5336003

מים בעמדת הבריסטה: איכות, סינון וניקוז

קפה הוא בערך תשעים ושמונה אחוז מים. מים קשים לא רק פוגעים בטעם, הם מצטברים כאבנית בגוף החימום של מכונת האספרסו ומקצרים את חייה משמעותית.

לכן עמדת בריסטה מתוכננת כוללת מקום ייעודי מתחת לדלפק למערכת ריכוך וסינון. פילטרים או אוסמוזה הפוכה, לפי איכות המים באזור ולפי המלצת יבואן המכונה. הנקודה הקריטית היא גישה. סנן שצריך להחליף כל כמה חודשים ומותקן במקום שמחייב פירוק, פשוט לא יוחלף.

בצד הניקוז, תשתיות בית קפה דורשות קו ייעודי מצינור הניקוז של מכונת הקפה ומשטיפת הקנקנים, בשיפוע נכון ובקוטר שמתאים לספיקה. שאריות חלב וקפה שיושבות בקו אופקי בלי שיפוע הופכות לסתימה ולריח תוך שבועות. את זה קובעים לפני היציקה, לא אחריה.

למה מפת התשתיות נסגרת לפני הריצוף

ההבדל בין פרויקט שעומד בלוח זמנים לבין פרויקט שגולש בחודשיים נקבע לרוב בשבוע שבו סוגרים את תוכנית התשתיות.

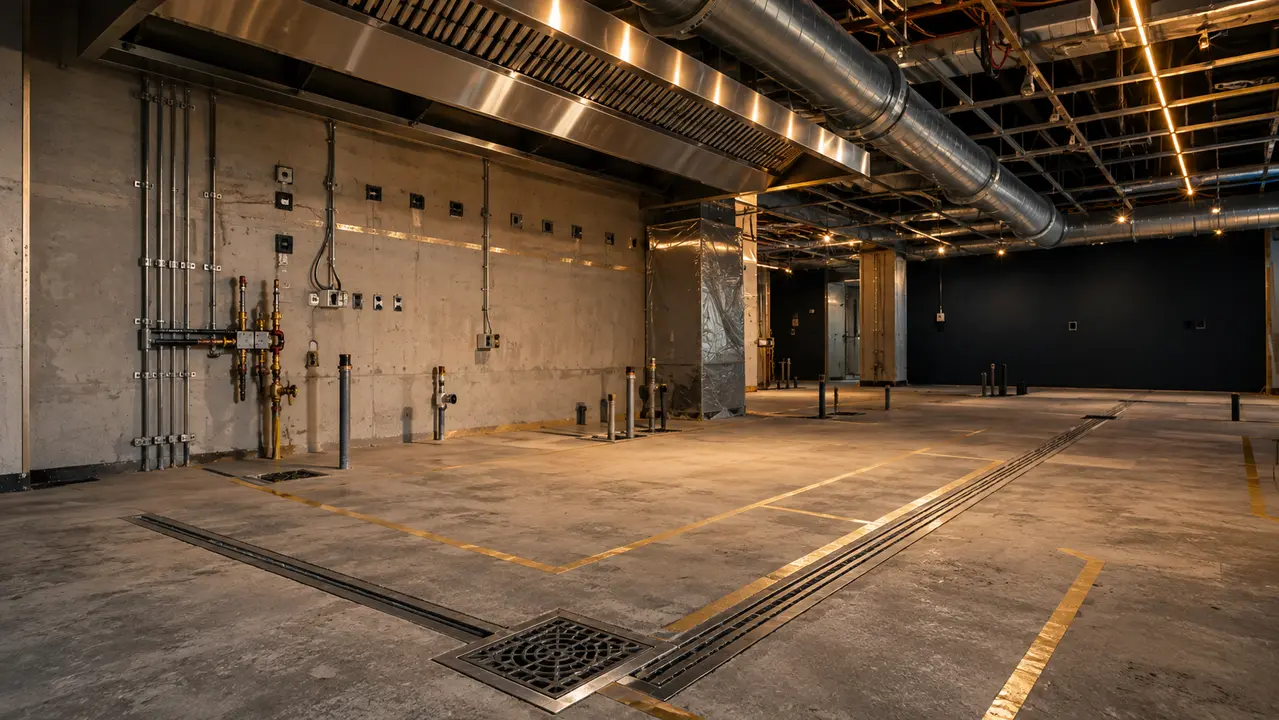

מפת תשתיות מטבח לפני הריצוף

אנחנו מייצרים תוכנית סופרפוזיציה שמניחה זו על גבי זו את האינסטלציה, החשמל, המיזוג והאוורור. שם מתגלות ההתנגשויות, למשל תעלת מיזוג שעוברת בדיוק במקום שבו אמור לרדת קו הנידוף של המנדף, או נקודת מים שמתוכננת מתחת לעמוד תמך. לגלות את זה על נייר עולה שעת תכנון. לגלות את זה בשטח אחרי ריצוף עולה פירוק וחידוש.

תכנון קווי הנידוף, המנדפים ותחלופת האוויר מבוסס על עקרונות הנדסיים מוגדרים לקביעת ספיקות ופינוי חום ועשן, כפי שמפורט בפרק אוורור מטבחים בספר ההנדסה של ASHRAE. זה לא תחום שמאלתרים בו לפי ניסיון עבר.

בצד הביוב, הפרדת שפכי המטבח והתקנת מפריד שומנים תקין הם תנאי למניעת סתימות ולהגנה על המערכת העירונית. המסמך של סוכנות הסביבה האמריקאית בנושא שומנים ושמנים בעסקי מזון מציג את היקף הבעיה ואת אמצעי הבקרה המקובלים. ברמה המקומית, מפריד שומן שלא תוכנן מראש הופך לתיבה שמונחת במקום הלא נכון וחוסמת מעבר.

בבניית מטבח אנחנו מתכננים גם תעלות ניקוז נירוסטה ברצפה עם רשתות נשלפות, כי ניקוי יומי מהיר הוא מה שקובע אם התעלה תישאר פתוחה או תיסתם. סדר העבודה הנכון בשלב הקמת בית קפה מחייב סגירת מפת התשתיות לפני שלב הגמר. זו הדרך היחידה להימנע מפירוק ריצוף וקירות אחרי שכבר שילמתם עליהם.

אזור השטיפה: נקודת התורפה שאף אחד לא מצלם

אף יזם לא מתלהב מאזור השטיפה. הוא גם לא מופיע בתמונות של הפתיחה. ובכל זאת, הוא זה שעוצר את השירות כשנגמרות הכוסות בשעה עשר בבוקר.

ההחלטה הראשונה היא סוג המדיח. מדיח כוסות ייעודי במחזור קצר בדלפק הקדמי מחזיר כוסות תוך דקות ומונע ריצות למטבח האחורי. מדיח כלים במטבח מטפל בצלחות, סירים וכלי הכנה. בית קפה שמנסה להסתדר עם מדיח אחד בעורף משלם על זה בשעת עומס.

הרצף הפיזי חייב להיות ליניארי, משטח קליטת כלים מלוכלכים עם פתח פינוי אשפה, כיור השרייה או קדם שטיפה, מדיח, ואז משטח קליטה לכלים נקיים עם מקום לייבוש. כשהמשטח הנקי לא קיים, הכלים חוזרים למשטח המלוכלך וסוגרים מעגל שלא אמור להיסגר.

נקודה שנשכחת, המדיח פולט אדים וחום בכל פתיחה. בלי אוורור מקומי מעליו, האזור הופך לחדר סאונה והלחות נודדת לכל המטבח.

אחסון: מה נמצא במשמרת ומה נמצא במחסן

הדלפק אינו מדף. המעבר אינו מחסן. שתי הקביעות האלה נשמעות מובנות מאליהן, ובכל זאת רוב הבלגן שאנחנו רואים בבתי קפה פעילים נובע מהפרתן.

העיקרון הוא הפרדה בין מלאי פעיל למלאי גיבוי. המלאי הפעיל הוא מה שהמשמרת צורכת ביום אחד, והוא יושב בטווח יד מנקודת השימוש. מלאי הגיבוי יושב במחסן האחורי, ומתמלא פעם ביום בשעה מוגדרת. כשההפרדה לא מוגדרת, ארגזים נערמים ליד עמדת הבריסטה והמעבר נחסם.

אנחנו מפרידים ארבעה מתחמי אחסון, יבש לחומרי גלם, אריזות וקפה, קירור, הקפאה, וחומרי ניקוי וכימיקלים שמאוחסנים מחוץ למטבח בארון נעול וייעודי. ההפרדה האחרונה היא דרישת רישוי ולא המלצה.

בית קפה מול מסעדה: אותו ענף, מערכת אחרת

מסעדה עובדת בסרוויסים. שני חלונות זמן מרוכזים, צהריים וערב, עם שיא חד ואז ירידה. בית קפה עובד בזרימה רציפה משבע בבוקר עד אחרי הצהריים, בלי הפוגה אמיתית לניקיון ולהתארגנות מחדש.

ההבדל הזה משנה הכל. במסעדה אפשר לתכנן חלון ריסטארט בין הסרוויסים. בבית קפה כל תחנה חייבת להיות ניתנת לניקוי ולמילוי תוך כדי עבודה.

פרמטר בית קפה מסעדה
מבנה עומס זרימה רציפה, שיא בוקר ממושך סרוויסים מרוכזים עם הפוגות
מרכז הכובד התפעולי עמדת קפה ומאפים פס בישול חם
היקף מנדפים מצומצם עד בינוני, לפי היקף החימום נרחב, עם פליטת שומן ועשן גבוהה
דרישת חשמל דומיננטית תלת פאזי לאספרסו, מעגלי קירור פסי בישול, טיגון, תנורים
מקום קריטי לצוואר בקבוק שטיפת כוסות ואספקת חלב פס מסירה ותיאום מנות

בתכנון מטבח בית קפה אנחנו נותנים משקל גבוה יותר למטר הרץ של הדלפק הקדמי ולנגישות הקירור, ופחות למסה של ציוד בישול כבד. במסעדה היחס מתהפך.

הטעויות שעולות הכי הרבה כסף

אין הפתעות בעולם הזה. יש רשימה קצרה של טעויות שחוזרות, ואנחנו מכירים אותה מקרוב אחרי כמעט שלושה עשורים של הקמות.

הטעויות היקרות ביותר בתכנון מטבח בית קפה

הראשונה והיקרה מכולן, רכישת ציוד לפני שנסגרו תוכניות התשתיות. הציוד מגיע, ואז מתברר שהמידה לא מתאימה למשטח, שהחיבור החשמלי שונה, או שהניקוז לא נמצא במקום. חלק מהיצרנים לא לוקחים בחזרה ציוד מסחרי מוזמן.

השנייה, התעלמות משיפועי ניקוז ברצפה. מים שנעמדים באזור השטיפה יוצרים סכנת החלקה יומיומית ובעיית ריח קבועה. תיקון שיפוע אחרי ריצוף פירושו פירוק הרצפה.

השלישית, מעברים שהוצרו כדי לדחוס עוד ציוד. זה נראה חכם על התוכנית ומרגיש נורא בשעת עומס.

הרביעית, והשורש של רוב האחרות, חוסר תיאום בין מי שתכנן למי שמבצע. כשהאדריכל, יועץ המטבחים, החשמלאי והקבלן עובדים כל אחד מול מסמך אחר, הפערים מתגלים בשטח. בבניית מטבח אנחנו סוגרים את הפער הזה בניהול הנדסי אחוד מטעם א.א.י הנדסה, עם קבלני משנה קבועים שעובדים איתנו לאורך שנים ומכירים את רמת הגימור שאנחנו דורשים.

מה הרשויות בודקות, ומתי כדאי לדעת את זה

רישוי עסק אינו שלב שמגיע בסוף. הוא שלב שמתחיל בתכנון, כי חלק מהדרישות משפיעות ישירות על הפריסה הפיזית.

משרד הבריאות בוחן הפרדת מדורים בין אזורים, גובה חיפוי קירות בקרמיקה או בנירוסטה באזורי הכנה ושטיפה, וכיורי נטילת ידיים נפרדים עם הפעלה ללא מגע יד. אלה לא פרטי גמר. הם קובעים איפה עובר קו המים ואיפה נגמר הריצוף.

בצד בטיחות האש נדרשות מערכות כיבוי אוטומטיות במנדפים מעל ציוד בישול, גלאי עשן ומעברי מילוט פנויים. התקן האמריקאי המקצועי לבקרת אוורור והגנה מפני אש בציוד בישול מסחרי, NFPA 96, מתאר את ההיגיון ההנדסי שמאחורי הדרישות האלה ומהווה בסיס מקצועי מוכר בענף.

התיאום המוקדם מול הרשות המקומית קובע לא פעם התאמות פיזיות בנכס. במקרים רבים הן חלק מתהליך הוצאת היתר בניה לעסק, ולא מסמך נפרד שאפשר לדחות. בתכנון מטבח בית קפה אנחנו בונים את התוכנית מראש כך שתעמוד בדרישות, במקום להתאים אותה בדיעבד.

אחריות אחת, מהמעטפת ועד מסירת המפתח

הרגע שבו פרויקטים נשברים הוא הרגע שבו מתגלה פער בשטח ואף אחד לא לוקח עליו בעלות. המתכנן אומר שהתוכנית תקינה. הקבלן אומר שהוא ביצע לפי התוכנית. היזם משלם.

שיטת תכנון וביצוע מבטלת את המשחק הזה. כשהאדריכלות, הנדסת התשתיות, ניהול הספקים, הפיקוח והגמר יושבים תחת גורם אחד, אין למי לזרוק את האחריות. הפער מתגלה ונפתר בתוך אותו ארגון, בלוח הזמנים המקורי.

אנחנו בא.א.י הנדסה עובדים כך משנת 1996, בהקמת בתי קפה, מסעדות, חנויות, משרדים ומפעלים. אנחנו בונים משלב המעטפת ועד עבודות הגמר, עם קבלני משנה קבועים, ואנחנו עומדים מאחורי העבודה גם אחרי מסירת המפתח. תקלה שמתגלה חודשיים אחרי הפתיחה היא עדיין באחריותנו. זו לא סיסמה, זו הדרך שבה אנחנו מנהלים את הקשר עם הלקוחות שלנו, לצד שקיפות מלאה החל משלב התמחור.

אם אתם בוחנים נכס עכשיו, זה השלב הנכון להרים טלפון. לא אחרי חתימת חוזה השכירות, ולא אחרי שהזמנתם ציוד. חלק ניכר מהעלויות המיותרות בבניית מטבח נקבעות בשבועיים הראשונים, לפני שנוגעים בקיר אחד. בדיקה הנדסית של החלל בשלב הזה חוסכת הרבה יותר ממה שהיא עולה.

מתכננים להקים או לשפץ בית קפה?

א.א.י הנדסה מלווה את הפרויקט משלב המעטפת ועד מסירת המפתח, כולל תכנון תשתיות, ניהול קבלני משנה ופיקוח צמוד. השאירו פרטים ונחזור אליכם לתיאום פגישת ייעוץ ראשונית.

השאירו פרטים לייעוץ

או התקשרו ישירות: 03-5336003

שאלות נפוצות
כמה שטח צריך להקצות למטבח בבית קפה?

היחס המקובל הוא בין רבע לשליש משטח העסק הכולל, כלומר 25 עד 35 אחוז, כשהיתרה משמשת את אזור הלקוחות. הקצאה נמוכה יותר יוצרת צפיפות שפוגעת בקצב ההוצאה בשעות העומס.

מה ההבדל העיקרי בין תכנון מטבח לבית קפה לבין מסעדה?

בית קפה עובד בזרימה רציפה כמעט לאורך כל היום, בעוד מסעדה עובדת בסרוויסים עם הפוגות ביניהם. לכן במטבח בית קפה משקיעים יותר בעמדת הקפה ובנגישות הקירור, בעוד במסעדה מרכז הכובד עובר לפס הבישול החם.

מתי כדאי לפנות לבדיקת התשתיות, לפני או אחרי חתימת חוזה השכירות?

מומלץ לבצע בדיקה הנדסית של החלל עוד לפני חתימת חוזה השכירות. חלק ניכר מהעלויות המיותרות בבנייה נקבעות בשבועיים הראשונים, לפני שנוגעים בקיר, ומידע על מגבלות תשתית יכול להשפיע גם על ההחלטה אם הנכס מתאים בכלל.

אילו מכשירים במטבח בית קפה דורשים חיבור חשמל תלת פאזי?

מכונת אספרסו דו ראשית מקצועית היא הדוגמה המרכזית, לצדה ציוד בישול כבד כמו תנור קומבי. כל אחד מהמכשירים האלה דורש נקודת חשמל ייעודית, ולכן חישוב ההספקים חייב להתבצע לפני קביעת גודל הלוח.

מה קורה אם מגלים בעיית תשתיות אחרי שהריצוף כבר הונח?

התיקון דורש פירוק הריצוף באזור הרלוונטי, גישה מחדש לצנרת או לחשמל, ושחזור הגמר. זו הסיבה שתוכנית התשתיות המלאה, כולל מים, חשמל, ניקוז ומיזוג, חייבת להיסגר ולהיבדק לפני שמתחילים בשלב הגמר.

אודות הכותב

שמעון יצחק

שמעון יצחק הוא מייסד ובעלים של א.א.י הנדסה אזרחית בע"מ, חברה לניהול וביצוע פרויקטים מסחריים שנוסדה בשנת 1996. לאורך השנים ביצע שמעון אינספור פרויקטים של בנייה ושיפוץ במסעדות, בתי קפה, חנויות, משרדים ומפעלים, משלב השלד ועד לרמת הגמר. כיום מוביל שמעון צוות של כ-14 עובדים ועשרות קבלני משנה קבועים, ומלווה את הרשתות ובתי העסק המובילים בישראל בהקמת סניפים בסטנדרט הגבוה ביותר בענף.
