בית קפה אחד שהכרנו נפתח באיחור של חודשיים. הסיבה לא הייתה תקציב ולא היתרים, אלא סדר ביצוע שגוי: קבלן הריצוף סיים את רצפת הבר, ואחריו הגיע קבלן האינסטלציה ופרק אותה כדי להזיז קו דלוחין. עלות הפירוק וההרכבה מחדש הגיעה לעשרות אלפי שקלים, בשביל תיקון של חצי מטר צינור. מאז 1996 אנחנו בא.א.י הנדסה מלווים הקמה של מסחרי, והמקרה הזה ממחיש בדיוק מה עבודות גמר בית קפה באמת דורשות: לא רשימה של מלאכות, אלא סדר הנדסי מוקפד שמכבד את התלות בין המערכות.
זמן קריאה: 5 דקות
נקודות מפתח
- עבודות גמר בית קפה הן שילוב מתואם בין מערכות כבדות לבין מעטפת פנים, והסדר ביניהן קובע את לוח הזמנים והתקציב.
- גמר מסחרי נבדל מגמר למגורים בדרישות רגולטוריות, בעומסי שימוש ובחומרים, ותמחור לפי סטנדרט ביתי מייקר את הפרויקט.
- אזורי בר ושטיפה הם חללים רטובים לכל דבר וחייבים איטום מלא מתחת לריצוף ורובה אפוקסית.
- מפרט טכני סגור וצ'ק ליסט מסירה מפורט הם הכלים שמבטיחים שהלקוח מקבל עסק שעובד ביום הפתיחה.
תוכן עניינים
- מהן עבודות גמר ומה מקבלים במעמד המסירה
- גמר למגורים מול גמר מסחרי
- סדר הביצוע בשטח
- תכנון מקדים של ריצוף
- המפרט הטכני
- בחירת ריצוף
- אזורים רטובים ואיטום
- שיפועים, תעלות ניקוז ומחסומי ריח
- חיפויי קירות וגובה החיפוי
- תאורה, תקרות גבס ומיזוג
- ליקויים נפוצים בריצוף
- לוחות זמנים וניהול הפרויקט
- צ'ק ליסט מסירה
מהן עבודות גמר ומה מקבלים במעמד המסירה
עבודות גמר בית קפה הן המעבר מחלל שלד או מעטפת לחלל מסחרי חי, עובד ומאושר לפעילות. זה השלב שבו התשתיות שכבר הונחו מתחבאות מאחורי גבס וחיפויים, והחלל מקבל את הפנים שהלקוח יראה. גמר מסחרי הוא שילוב מלא בין מערכות כבדות כמו אינסטלציה, חשמל, מיזוג וגילוי אש, לבין מעטפת פנים אדריכלית: ריצוף, חיפויים, גבס, צבע ונגרות ייעודית. הבסיס להצלחה של כל זה הוא תכנון מוקדם ומדויק של כל מערך תשתיות בית קפה לפני שמכסים ולו סגירה אחת.
במעמד המסירה אנחנו מוסרים סל מוגדר: חלל נקי ומוכן לקהל, בדיקות מערכות תחת עומס, אישורי בטיחות ורשויות, ומפרט גמר שתואם לתוכנית שאושרה. אנחנו מתעקשים על שקיפות מלאה מול הלקוחות בכל שלב, כולל פירוט מה נבדק ומה אושר. האחריות שלנו לא מסתיימת במסירת המפתח, וזו לא סיסמה אלא דרך עבודה שהצטברה אצלנו כמעט שלושה עשורים.
גמר למגורים מול גמר מסחרי: הפער שמי שמתקצב לא רואה
לקוחות רבים מגיעים עם מחירון של דירה בראש. זו הטעות הראשונה. בית קפה מגלגל מאות לקוחות ביום, פועל בסביבת לחות, שומנים וחומרי ניקוי אגרסיביים, וסופג תנועה מתמדת של עגלות אספקה. גמר מסחרי נבחן בקריטריון אחד: כמה שנים הוא מחזיק לפני שהעסק צריך להיסגר לשיפוץ. דירה שנבדקת בסטנדרט של ריצוף ביתי תיראה מצוין ביום הפתיחה ומרופטת אחרי שנה וחצי.
הפער הרגולטורי לא פחות משמעותי. גמר בתי אוכל כפוף לתקני משרד הבריאות, לדרישות בטיחות נגד החלקה, לנגישות ולמניעת מפגעים. ריצוף ביתי יפה שלא עומד בדרישות האלה יגרור דרישות תיקון מהרשות המקומית אחרי הפתיחה, כשכל יום סגירה עולה בהכנסות ובמוניטין. לכן בחירת חומרי תשתית עמידים היא החלטה כלכלית לכל דבר, לא פינוק אדריכלי.

סדר הביצוע: מה מתחת למה, ומי נכנס לפני מי
היררכיית הביצוע בשטח נועדה למנוע מצב שבו מפרקים עבודה גמורה בגלל כשל מערכתי. כל חריגה מהסדר הזה מייקרת ומעכבת, תמיד. אנחנו מנהלים את הסדר הזה בכל פרויקט עם הקבלנים הקבועים שלנו, כי כשאותם אנשים עובדים יחד על עשרה פרויקטים, התיאום ביניהם כבר לא דורש ישיבות. בסרטון הבא אפשר לראות דוגמה לפרויקט כזה מתחילתו ועד סופו, סניף ארומה בנמל תל אביב, שהוקם בניהולנו.
שלב א': תיאום מערכות אלקטרומכניות וחלוקת חלל
קודם כל הבלתי נראה: פריסות צנרת מים ודלוחין, סלילת תעלות מיזוג, הכנות ללוחות חשמל ותאורה, מערכות כיבוי וגילוי אש. במקביל מסמנים מחיצות גבס ייעודיות עמידות ברטיבות ובאש לפי תוכנית העבודה האדריכלית. שינוי קטן במיקום קיר בשלב הזה עולה קו סימון. אותו שינוי אחרי הריצוף עולה פירוק של חצי בית קפה.
שלב ב': עבודות רטובות, איטום והכנות מפלסים
איטום יסודי בחללי שטיפה, מטבח, בר ושירותים, כולל בדיקות הצפה מחמירות לפני כל כיסוי. אחר כך יציקת מדה מתפלסת או מצע חול וסומסום, עם שיפועים מוקפדים לעבר נקודות הניקוז. בדיקת הצפה שנדחית כדי לחסוך יומיים היא ההחלטה שמייקרת פרויקטים יותר מכל טעות אחרת שפגשנו, כי נזילה מתחת לאריחים מתגלה רק אחרי שהכול כבר סגור.
שלב ג': גמרים גלויים, נגרות והתקנות קצה
רק עכשיו באים האריחים, החיפויים האנכיים, סגירת תקרות גבס, צבע ייעודי ומערכות נגרות מובנות. בסוף מותקנים גופי תאורה, כלים סניטריים וציוד קצה, ומבוצעות בדיקות תפעוליות מלאות. זה השלב שמכולם נראה כמו הבנייה עצמה, אבל הוא למעשה הפרס שמקבלים כשהשלבים שלפניו בוצעו במשמעת.
תכנון מקדים של ריצוף: מה חייב להיות בתוכנית לפני שפורקים אריחים באתר

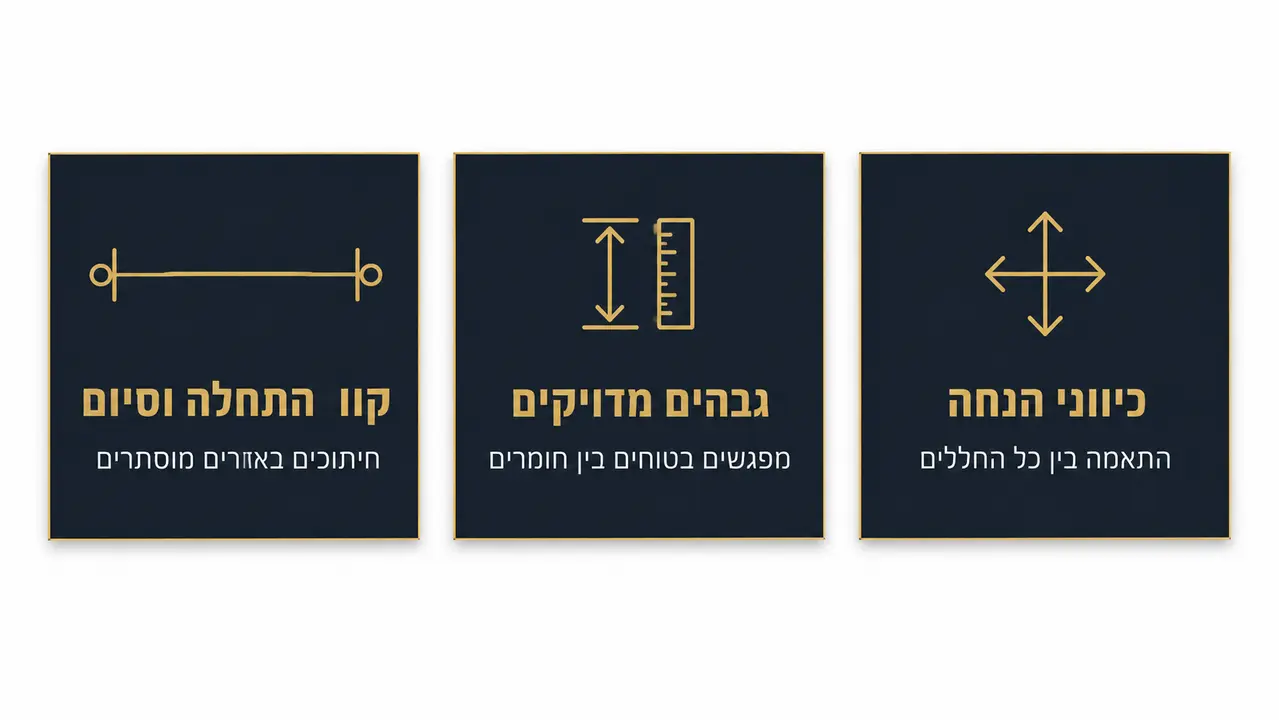

לפני שמגיעה משטחת ראשונה, שלושה דברים חייבים להופיע בתוכנית הפריסה. קווי התחלה וסיום של הריצוף, כדי שהחיתוכים הצרים, שברי האריחים, ייפלו באזורים מוסתרים ולא מול עיני הלקוח בכניסה. גבהים מדויקים בכל מפגש בין חומרים שונים, בין בטון מוחלק לאריחים או בין דק חוץ לריצוף פנים, כדי שלא ייווצר מדרגה לא מתוכננת שהיא גם מפגע אסתטי וגם מפגע בטיחות. והגדרת כיווני הנחה בכל חלל, כדי שהריצוף של אולם הישיבה וזה של הבר לא יתנגשו בזווית מביכה במעבר ביניהם.
אנחנו לא מתחילים הנחת ריצוף בפרויקט בלי התשובות לשלושת הסעיפים האלה על גבי מסמך חתום. זה נשמע בירוקרטי. בפועל זה ההבדל בין חלל שנראה מתוכנן לחלל שנראה מאולתר, והלקוח מרגיש את זה גם אם הוא לא יודע להסביר למה.

המפרט הטכני: מה אסור להשאיר לבחירת הקבלן
הביטוי "לפי בחירת הקבלן" בכתב כמויות הוא הזמנה לפערי איכות. קבלן סביר יבחר את החומר שמקיים את המפרט במחיר הזול ביותר, ובצדק מבחינתו. הבעיה שנוצרת כתוצאה היא דבק שלא מתאים לריצוף מחומם, רובה שנסדקת אחרי חצי שנה, חיפויים שמתקלפים באזור הבר. בגמר מסחרי אנחנו מגדירים במפרט את סוג הדבק עד רמת התקן, למשל C2TE-S1 לאריחי פורצלן גדולים, את סוג הרובה ואת רוחב המישקים המינימלי. השארת ההגדרות האלה פתוחות חוסכת אחוזים בודדים בעלות ומחזירה את החשבון בתיקונים.
פרטי סיום, פנלים וספי הפרדה
באזורים עם שטיפה במים מרובים מגדירים פנלים שקועים או מונחים שמגנים על קירות הגבס מפני חדירת לחות. במעברים בין מטבח או בר לחלל הישיבה משלבים פסי הפרדה וספים תקניים, שמפרידים בין סוגי הריצוף וגם סוגרים את המפגש בצורה נקייה שמחזיקה שנים בלי להישבר מעבודת עגלות.
חומרי איטום היקפיים ומסטיקים פוליאוריטניים
במפגשי רצפה וקיר, ובכל מפרקי ההתפשטות, חייבים להשתמש בחומרי איטום גמישים כמו מסטיק פוליאוריטני. רובה צמנטית רגילה במפגש כזה תיסדק תוך חודשים, כי המבנה זז והריצוף זז איתו. הסדק הקטן הזה הוא ערוץ חדירת מים ישיר אל מתחת לאריחים.
בחירת ריצוף: עמידות בשחיקה ובטיחות נגד החלקה
שני פרמטרים קובעים ריצוף לבית קפה, ושניהם נמדדים במספרים ולא בתחושות. הראשון הוא עמידות בשחיקה. אנחנו ממליצים על גרניט פורצלן בדרגת PEI 4 עד 5, או גוף מלא מסוג Full Body שבו צבע האריח עובר לכל עוביו, ושריטה קטנה לא חושפת גוון אחר. השני הוא מקדם ההחלקה, וכאן נכנס גם הפן הרגולטורי: משטחי הליכה במרחב ציבורי צריכים להיות יציבים, קשיחים ועמידים בפני החלקה, כפי שמפרט המדריך הטכני של U.S. Access Board למשטחי הליכה מגדיר.
בפועל, אנחנו מתאימים את מקדם ההחלקה R לפי אזור הפעילה. R10 מספיק לאזורי ישיבה פנימיים יבשים. R11 ומעלה נדרש בכניסה, באזורים רטובים ובאזורי שירות. ריצוף מבריק ומהודר באזור שמתרטב בכל שטיפה הוא לא עניין של טעם אלא סיכון תאונות ללקוחות ולעובדים, ואנחנו מסרבים לו גם כשהוא מגיע עם תדמית יוקרתית.
אזורים רטובים: איפה חייבים איטום מלא מתחת לריצוף
נאמר את זה חד משמעית: אזורי בר ומשקאות הם חללים רטובים לכל דבר, והם חייבים מערכת איטום מלאה מתחת לריצוף, בדיוק כמו חדר שירותים. בר מקציף חלב, שוטף כוסות ומנקה מדפים עם מים כל כמה שעות. מי שחוסך איטום בבר כי זה לא מטבח יגלה בעוד שנה ריח עובש שמקורו בתשתית, נזק למבנה התחתון, ואם הבר יושב מעל מרתף או מעל שכן, גם תביעה יפה.
הנזילה הזאת לא עוברת דרך האריח, היא עוברת דרך הרובה. לכן באזורי עבודה, בר ושירותים אנחנו משתמשים ברובה אפוקסית עמידה בחומצות, שומנים וכימיקלים, במקום רובה צמנטית רגילה שסופגת נוזלים. זה פריט שעולה יותר ביום ההתקנה וחוסך פרויקט תיקון שלם. עבודות גמר בית קפה נמדדות בדיוק בנקודות החיבור האלה, שאף אחד לא רואה עד שהן נכשלות.

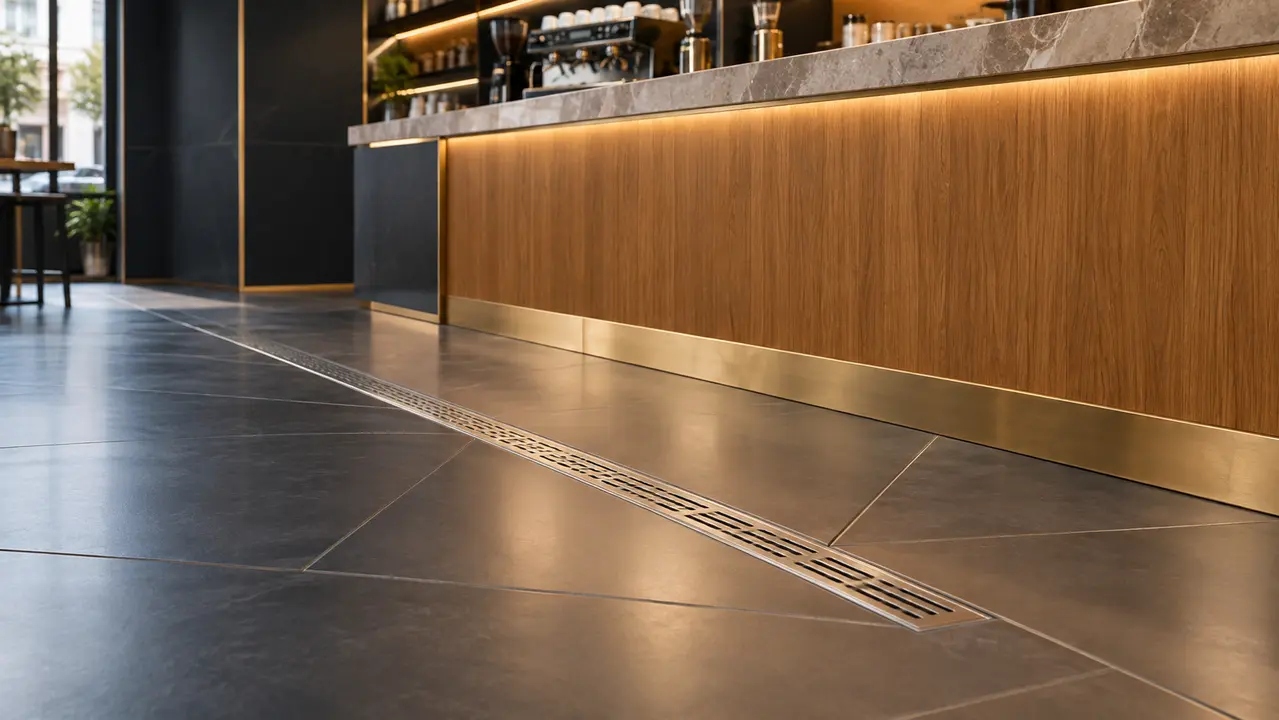

שיפועים, תעלות ניקוז ומחסומי ריח
שיפוע תקני של 1 עד 1.5 אחוז לכיוון תעלת הניקוז זה משהו שאי אפשר לתקן אחרי הריצוף, אז הוא מתוכנן בשלב המדה ומבוצע בחיתוכי מעטפה של האריחים, כך שהזרימה חופשית ולא נוצרות שלוליות מאחורי הבר ובמטבחון. שלולית עומדת בפינת בר היא בית גידול לחיידקים, ריח, וליקוי שיחזור אצל פקח משרד הבריאות.
לצד הגיאומטריה באים רכיבי הסניטציה. מחסומי ריח, כלומר סיפונים ייעודיים בכל נקודת ניקוז, ובורות שומן לפי תקנות רישוי העסקים. אנחנו פוגשים הרבה פרויקטים שבהם הותקן מחסום ריח לקוי והתוצאה היא ריח ביוב בחלל הישיבה בימים חמים, תלונות לקוחות וביקורת חוזרת. זה רכיב שעולה אלפים בודדים, ומחסור בו פוגע בעסק כל יום מאז הפתיחה.

חיפויי קירות: עמידות, רחיצות ושפה מותגית
חיפויי קיר בבית קפה צריכים לענות על שתי דרישות שנראות סותרות: לשרוד שטיפות אגרסיביות ולייצג את המותג. הפתרון הוא התאמת החומר לייעוד האזור ולא בחירה אחידה לכל החלל. הטבלה הבאה מסכמת איך אנחנו מחלקים את ההחלטות בפועל.
| אזור בבית הקפה | חיפוי מומלץ | היגיון הנדסי |
|---|---|---|
| גב בר, אספרסו, שטיפת כלים | קרמיקה או פורצלן עד התקרה, נירוסטה בנקודות עומס | רחיבות מלאה במים ובחומרי ניקוי ללא ספיחה |
| שירותים ציבוריים | פורצלן עמיד עד גובה התקנה תקני | עמידות בלחות ובחומרי חיטוי, ניקוי מהיר |
| אזורי מעבר צרים וגב כיסאות | לוחות HPL, בליטות הגנה, צבע רחיץ בעל שחיקה גבוהה | הגנה מפני פגיעות מלצרים וכיסאות, תחזוקה זולה |
| אולם ישיבה, קירות מפגש עם הדלפק | זכוכית, טיח מינרלי מוגן בסילר, עץ מעובד | שדרוג אקוסטיקה ונראות, התאמה לשפת המותג |
השילוב בין החיפויים והטקסטורות הוא חלק בלתי נפרד מקונספט שלם של עיצוב בית קפה, ולכן אנחנו עובדים על החלטות החומרים יחד עם האדריכל ולא אחריו. חיפוי שנבחר בנפרד מהדלפק ייצור מפגש לא נעים בין שני החומרים, וזה בדיוק סוג הפרט שהלקוח מרגיש בלי לדעת למה.
גובה החיפוי: מתי עד התקרה ומתי חלקי
השאלה כמה גבוה לחפות נפתרת לפי הייעוד של הקיר, לא לפי תקציב האריחים. מאחורי עמדות עבודה, אספרסו, שטיפת כלים ופס ייצור אנחנו מחפים לגובה מלא של לפחות שני מטרים או עד התקרה, כי רסס חלב ואדי קיטור מגיעים גבוה ממה שמצפים, וקיר צבע מעל חיפוי נמוך הופך לכתם קבוע אחרי חודשיים. בשירותים ציבוריים נדרש חיפוי עמיד וקל לשטיפה עד גובה ההתקנה התקני, כולל מפגשים אטומים.
באזורי הישיבה וההסעדה אפשר לשחרר את היד. שם אנחנו משלבים חיפוי נמוך מחומרים כמו למינציה, עץ מעובד או טיח מינרלי מוגן בסילר, שנותן חום, משפר אקוסטיקה ומייצר את התחושה שבגללה לקוחות חוזרים. ההבחנה בין אזור עבודה לאזור חוויה היא הבחנה הנדסית ולא רק עיצובית, והיא חוסכת כסף בדיוק במקומות שמותר לחסוך בהם.
תאורה ותקרות גבס: איפה נופלות הטעויות היקרות
מעל תקרת גבס מונח עולם שלם: גלאי עשן, ספרינקלרים, כבלי תקשורת, הזנות כוח ותעלות מיזוג. אחרי שהתקרה נסגרת, כל שינוי במערכות האלה דורש פתיחה שלה. לכן תיאום מיקומי גופי תאורה מול קווי המיזוג נעשה לפני ההנמכה, ולא אחרי שמגלים שהסלוט אוורור יושב בדיוק היכן שתוכנן גוף תלוי מעל הדלפק.
הטעות הנפוצה שאנחנו פוגשים בפרויקטים שמגיעים אלינו לתיקון היא תאורה תלויה שלא ממורכזת מעל השולחנות, בגלל שקו המיזוג הוזז ברגע האחרון ואיש לא עדכן את החשמלאי. פתרון נוסף שאנחנו מתכננים מראש הוא פתחי שירות, רוויזיות מוסתרות ואסתטיות, לגישה למגופי כיבוי אש, מנועי מזגן ושנאים. רוויזיה שלא תוכננה תיחתך בכוח אחרי שנתיים, ותיראה בדיוק כמו מה שהיא.
מתכננים להקים בית קפה?
אנחנו בא.א.י הנדסה מלווים הקמה של חללים מסחריים משלב השלד ועד הפוגה האחרונה, עם מפרט סגור ותמחור שקוף. השאירו פרטים ונחזור אליכם לשיחת הבהרה, בלי התחייבות.
או התקשרו ישירות: 03-5336003

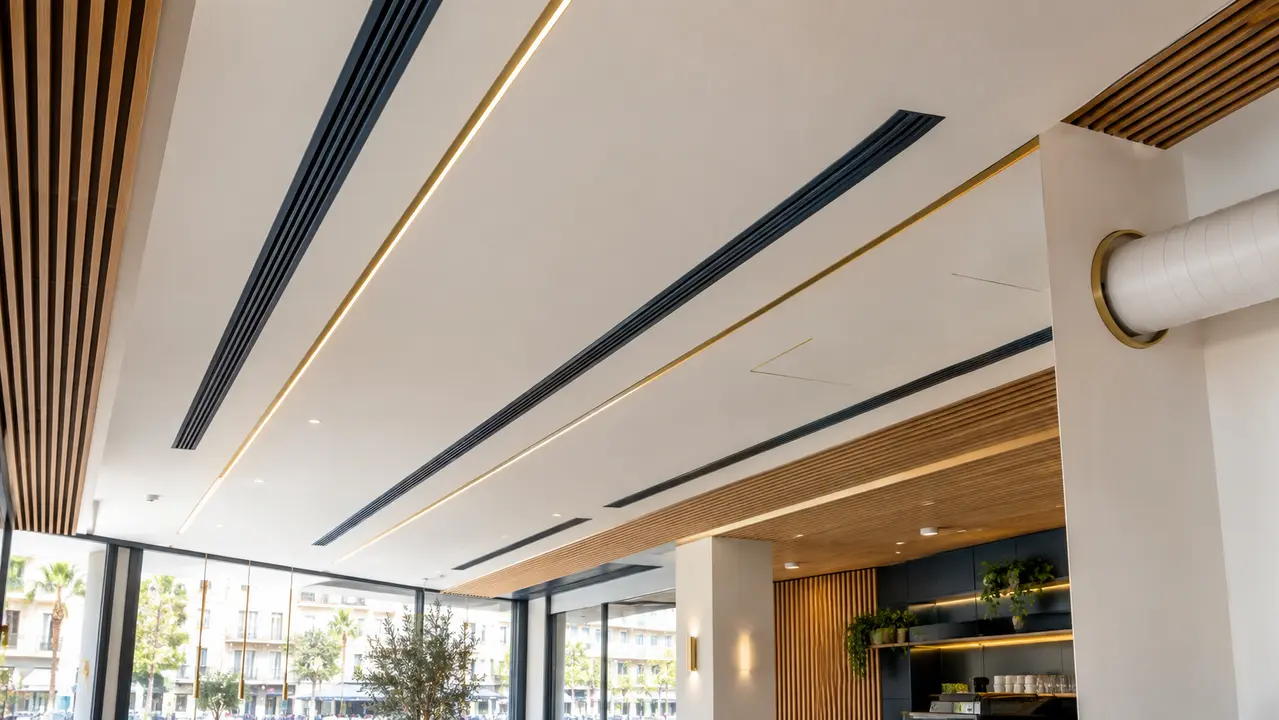

מיזוג ואוורור בשלב הגמר
בית קפה שמכין קפה ומגיש אוכל מייצר ריחות חזקים, חום ולחות. שיווי המשקל בין כניסת אוויר צח לפליטת ריחות קלייה, בישול וטחינה הוא עניין של תכנון הנדסי, והוא נבנה בשלב עבודות הגמר. מיקום המפזרים נקבע כך שלא ייצור משב אוויר ישיר על יושבי האולם, כי לקוח שיושב מתחת לגריל אוויר לא חוזר, והוא גם לא מתלונן, הוא פשוט הולך.
מעברי תעלות מנדף ואוורור דרך קירות חוץ או פירים מבוצעים עם איטומי מעבר תקניים נגד אש ועשן, ולא עם מילוי גמיש מאולתר. אנחנו מקפידים על זה כי פתח לא מאוטם בקיר חוץ הוא גם דליפת אוויר מתמדת שמייקרת חשמל, וגם נקודת תורפה בביקורת כיבוי האש. גמר מסחרי נמדד בפרטים האלה, בדיוק כמו באריח שנראה טוב.

ליקויים נפוצים: איך נראה כישלון בריצוף ואיך מונעים אותו
שלוש תקלות חוזרות על עצמן בכל פרויקט גמר שמגיע אלינו לשיקום. אריחים חלולים, שנשמעים כמו תוף כשנוקשים עליהם, בגלל מריחת דבק חלקית שלא כיסתה את גב האריח. פוגות לא אחידות. ושקיעות מקומיות, Lippage, בין אריח לאריח בגלל פלסים לא מכוילים. התיקון לכל השלוש הוא שיטתי: מריחה כפולה, Buttering ו Floating, שמבטיחה כיסוי דבק מלא, ובקרת מפלסים עם סרגל אלומיניום של שני מטרים שמאמתת סטייה אפסית לאורך כל שורה.
פריסה לדוגמה וזמני התקשות
לפני ההדבקה אנחנו מבצעים פריסה יבשה של אזור מייצג, Mockup, שבוחן את התוצאה האדריכלית, את התאמת הגוונים בין ארגזים ואת קווי החיתוך. ואחרי ההדבקה יש כלל שאי אפשר להתפשר עליו: לא דורכים ולא מעבירים עגלות על ריצוף חדש במשך 48 עד 72 שעות. על הרצפה פורשים הגנה קשיחה של קרטון דחוס או לוחות פלסטיק עמידים, כי פיגום שנגרר בטעות או סולם שנופל שובר אריח שכבר אין ממנו במלאי, ומייצר המתנה של שבועות לאריח חלופי מאותו גוון.
לוחות זמנים: מה באמת עוצר את הפתיחה
שלושה גורמים אחראים לרוב העיכובים במסירת עסק: שינויים בתוכניות תוך כדי ביצוע, עיכובי אספקה של אריחים שהוזמנו מאוחר, וחוסר תיאום בין צוותים. את שלושתם אפשר לנהל. אנחנו מגדירים לכל פרויקט נתיב קריטי, מרגע סגירת התשתיות, דרך הריצוף, ועד כניסת הנגרות המותאמת, שהיא בדרך כלל הפריט הארוך ביותר בייצור. מרגע שהנתיב הזה מוגדר, כל החלטה נמדדת לפי ההשפעה שלה עליו.
לצד הנתיב הקריטי אנחנו עובדים בשיטת מקבילים מבוקרת: עבודות תשתית באזור אחד של החלל מתבצעות במקביל לעבודות גמר וצבע באזור אחר, עם הפרדה פיזית שמונעת נזק ולכלוך צולב. זו הסיבה שניהול פרויקט בית קפה חייב להיות מהודק תחת יד אחת שמסנכרנת את כל קבלני המשנה. בלי זה, כל קבלן עובד לפי האינטרס שלו, ותאריך הפתיחה נשאר בגדר המלצה.
צ'ק ליסט מסירה: מה בודקים לפני שהקהל נכנס
לפני שחרור חשבון סופי אנחנו עוברים עם הלקוח רשימת בדיקות סעיף אחר סעיף. בדיקת נקישה על כל משטח הריצוף לאיתור חללים מתחת לאריחים. שפיכת מים מבוקרת בכל האזורים הרטובים לווידוא ניקוז מלא בלי שלוליות. בדיקת אחידות גוון ואיטום מלא של כל הפוגות והרובה, בלי סדקים, חורים או כתמים. בדיקת חיבורי קצה נקיים ואיטומי סיליקון פטרייתי מסביב לדלפקי נירוסטה, כיורים ומפגשי נגרות. והפעלה רציפה של כל מעגלי החשמל, התאורה והמזגנים תחת עומס מלא, שמגלה בעיות שבדיקה נקודתית לא מגלה.
הבדיקות האלה לא נועדו לתפוס את הקבלן. הן נועדו לוודא שהלקוח פותח עסק שעובד, ושכל בעיה שכן תתגלה, תתגלה אצלנו ולא מול לקוח ביום השישי של הפעילות. אנחנו לוקחים אחריות מלאה מול הלקוחות על כל ליקוי שעולה, גם אחרי המסירה, ורשימת הבדיקות הזאת היא הכלי שמאפשר לנו לעמוד מאחורי המילה הזאת.
למה מודל ניהול וביצוע תחת קורת גג אחת
מי שמעסיק שישה קבלני משנה נפרדים מקבל שישה לוחות זמנים, שש הבנות של אחריות ואפס גורם שאחראי על התוצאה הכוללת. כשמישהו בשרשרת מאחר, כולם מאשימים את כולם, ובעל העסק משלם. במודל של ניהול וביצוע הנדסי, נקודת האחריות אחת, מהשלד ועד הפוגה האחרונה. היתרון התקציבי מגיע משליטה הדוקה בהזמנות ובכמויות, היתרון הביצועי מגיע מדיוק במפרטי ריצוף וחיפויים מורכבים שבוצעו על ידי הקבלנים הקבועים שלנו, והיתרון התפעולי מגיע מיכולת לפתור בעיות בשטח בזמן אמת, בלי לחכות לשיחה בין שני קבלנים שלא מחבבים זה את זה.
אנחנו בונים פרויקטים מסחריים מאז 1996, משלב השלד ועד הגמר, והניסיון הזה לימד אותנו שההבדל בין עסק שנפתח בזמן ומחזיק שנים לבין עסק שמתקע הוא בדיוק ברמת התכנון של עבודות הגמר. תכנון מוקפד, מפרט סגור ושותף ביצוע מנוסה הם הסטנדרט שאנחנו מביאים לכל פרויקט, כי בעל עסק שפותח בית קפה מספיק שיתמודד עם התחרות ועם הלקוחות. את ההתמודדות עם הבנייה הוא לא צריך לעבור לבד.

שאלות נפוצות
כמה זמן אורכות עבודות גמר בבית קפה?
בחלל קיים בגודל סטנדרטי, עבודות הגמר אורכות בדרך כלל כמה חודשים, תלוי בהיקף התשתיות, בהיתרים ובנגרות המותאמת אישית, שהיא לרוב הפריט הארוך ביותר בייצור. הגדרת נתיב קריטי מראש מאפשרת לדעת את התאריך ברמת ודאות גבוהה.
האם אפשר לחסוך באיטום מתחת לריצוף באזור הבר?
לא. אזורי בר ומשקאות הם חללים רטובים לכל דבר, וכל חיסכון באיטום מתגלה מאוחר יותר כריח עובש, נזק למבנה ותיקון שדורש פירוק ריצוף שלם. העלות של איטום נכון בשלב העבודות זניחה מול עלות התיקון.
מה ההבדל בין ריצוף לבית קפה לריצוף ביתי?
ריצוף מסחרי חייב לעמוד בעומסי תנועה גבוהים, בחומרי ניקוי אגרסיביים ובדרישות בטיחות נגד החלקה. אנחנו ממליצים על גרניט פורצלן PEI 4 עד 5 עם מקדם החלקה R11 ומעלה באזורים רטובים. ריצוף ביתי לא עומד בתנאים האלה ומתכלה תוך שנה עד שנתיים.
מה מקבלים במעמד מסירת הפרויקט?
חלל נקי ומוכן לקהל, בדיקות מערכות תחת עומס, אישורי בטיחות ורשויות, ומפרט גמר שתואם לתוכנית שאושרה. האחריות לא מסתיימת במסירה, וכל ליקוי שעולה מטופל גם אחרי פתיחת העסק.
עבודות גמר בית קפה נמדדות בשלושה דברים: סדר ביצוע שמכבד את התלות בין המערכות, מפרט טכני סגור שלא משאיר דבר לבחירת הקבלן, וצ'ק ליסט מסירה שמבטיח שהעסק נפתח עובד ומאושר. אם אתם מתכננים הקמה או שיפוץ של חלל מסחרי, אנחנו זמינים לשיחת הבהרה, בטלפון 03-5336003 או בהשארת פרטים באתר.
רוצים הצעת מחיר שקופה לעבודות הגמר?
השאירו פרטים ונחזור אליכם עם תמחור מפורט, מהשלד ועד הגמר, כולל לוח זמנים מוגדר. אפשר גם להתקשר ולדבר ישירות עם צוות ההנדסה.
או התקשרו ישירות: 03-5336003
אודות הכותב
שמעון יצחק
שמעון יצחק הוא מייסד ובעלים של א.א.י הנדסה אזרחית בע"מ, חברה לניהול וביצוע פרויקטים מסחריים שנוסדה בשנת 1996. לאורך השנים ביצע שמעון אינספור פרויקטים של בנייה ושיפוץ במסעדות, בתי קפה, חנויות, משרדים ומפעלים, משלב השלד ועד לרמת הגמר. כיום מוביל שמעון צוות של כ-14 עובדים ועשרות קבלני משנה קבועים, ומלווה את הרשתות ובתי העסק המובילים בישראל בהקמת סניפים בסטנדרט הגבוה ביותר בענף.
